安徽六安美盈森一期工程智能消防水炮现场调试记录
安徽六安美盈森一期工程安装的消防水炮位置在工厂车间内,一共是61台5L的智能消防水炮,21台现场控制箱,1台联动控制台(也叫主机)和3个末端试水装置。消防水炮分别安装在三个不同区域的车间内,安装高度在15米。其中一区装有消防水炮15台,二区为22台,而三区则是24台,3和末端试水装置未安装。消防水炮主机到第一台控制箱的距离大概200米左右,第一台控制箱到最后一台控制箱距离大概2000米左右。

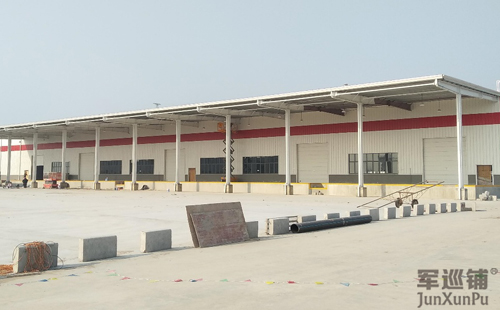

▲安徽六安美盈森一期工程
军巡铺技术人员到达现场之后,先是确认每台智能消防水炮的安装位置,分别查看了接线线路是否正确,之后到主机室检查主机。由于运输过程颠簸,显示器出现了松动移位,技术人员更正后,组装主机试运行一切正常。接着是走视频线头,在技术人员的指导下,现场工人将消防水炮接到控制箱线头,而后技术人员指导控制箱到控制箱通信线的接线方式。
在控制箱通电以后检查到有两台控制箱顶板未激活,不能正常工作,于是技术人员及时检修更换,同时还发现了两台ZDMS0.6/10s智能消防水炮的电磁阀在关闭状态下开阀喷水,经技术排查后发现是控制箱底板问题,及时更换后恢复正常,另外一台控制箱正常工作。由于场地不能上高,技术人员没法检查电磁阀,所以暂时没做更改。
检查好消防水泡到控制箱通信正常,但是控制箱到主机通信出现随机几台不通信的情况,技术人员找出多种方法均未能有效解决问题,于是通知施工方更换带有屏蔽层标准规格通信线来进行更换测试。而另外还发现有一台消防水炮运行三天以后主板电感损坏,技术人员直接更换主板。

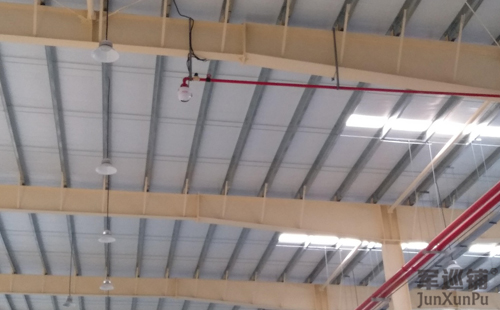

▲ZDMS0.6/10s智能消防水炮安装位置
由于安徽六安美盈森一期现场交叉施工、多方施工,所以调试环境恶劣,并且地面有电焊,高空有安全门施工,电源也是时有时无,整体对消防水炮调试进度影响较大。其中一台消防水炮在电焊工作环境下运行三天之后主板出现损坏,而另外一台消防水炮在安全门施工中遭受撞击,传感器损坏,A06损坏,排线断,外壳凹陷。这些问题都被技术人员一一更换解决,而因遭受撞击损坏的消防水炮未更换,原因则是由于后期施工方撤离现场没人协助造成的。
此次前往安徽六安美盈森一期调试消防水炮共计用时10天,对于发现的消防水炮现场调试中出现的诸多问题,目前都已全部顺利解决。
